Работы по проекту «Тевриз» идут успешно


Тевризское газоконденсатное месторождение открытое в 1971 году находится на территории Омской области. В августе 2021 года специалисты Оренбургского филиала ООО «Газпром подземремонт Уренгой» приступили к работам на отдаленном месторождении.

Прежде чем приступить к работам на месторождении работники Оренбургского УИРС, которому было поручено выполнить необходимые объемы работ, побывали на месторождении. Их путь оказался дальним и вёл через Магнитогорск, Челябинск, Курган, Ишим, Викулово, Усть-Ишим и Тевриз. В одну сторону проехали почти 1 700 километров, а обратно для разведки выбрали другую дорогу, где расстояние составило 2100 км.

Во время поездки состоялась встреча группы специалистов Оренбургского УИРС с руководством ОАО «Тевризнефтегаз», которое эксплуатирует месторождение. В составе совместной рабочей группы специалисты посетили скважины №№5 и 6, ознакомились с местными объектами энергетического хозяйства, определили возможные варианты проживания персонала.

Во время совещания с представителями администрации поселка Тевриза были озвучены сроки начала отопительного сезона (октябрь) и сделан вывод, что от результатов ремонта скважин зависит судьба жителей Тевриза и ближайших поселков, к которым подведен газопровод. Основные потребители газа Тевризского месторождения — школы, сады, больницы, административные здании, газопроводы частично подведены и к частным и многоквартирным домам. Полная газификация региона по проекту «Большая труба» завершится не ранее чем в 2023 году, поэтому местные жители большие надежды возлагают именно на успешную работу специалистов ООО «Газпром подземремонтУренгой».

В августе на Тевризское месторождение перебазировалась бригада капитального ремонта скважин КРиЛС-8

В августе на Тевризское месторождение перебазировалась бригада капитального ремонта скважин КРиЛС-8


В августе на Теврризское месторождение началось перебазирование бригады капитального ремонта скважин КРиЛС-8, под руководством мастеров Ивана Малахова и Антона Демидова с тяжелой подъёмной установкой Кремко-100.

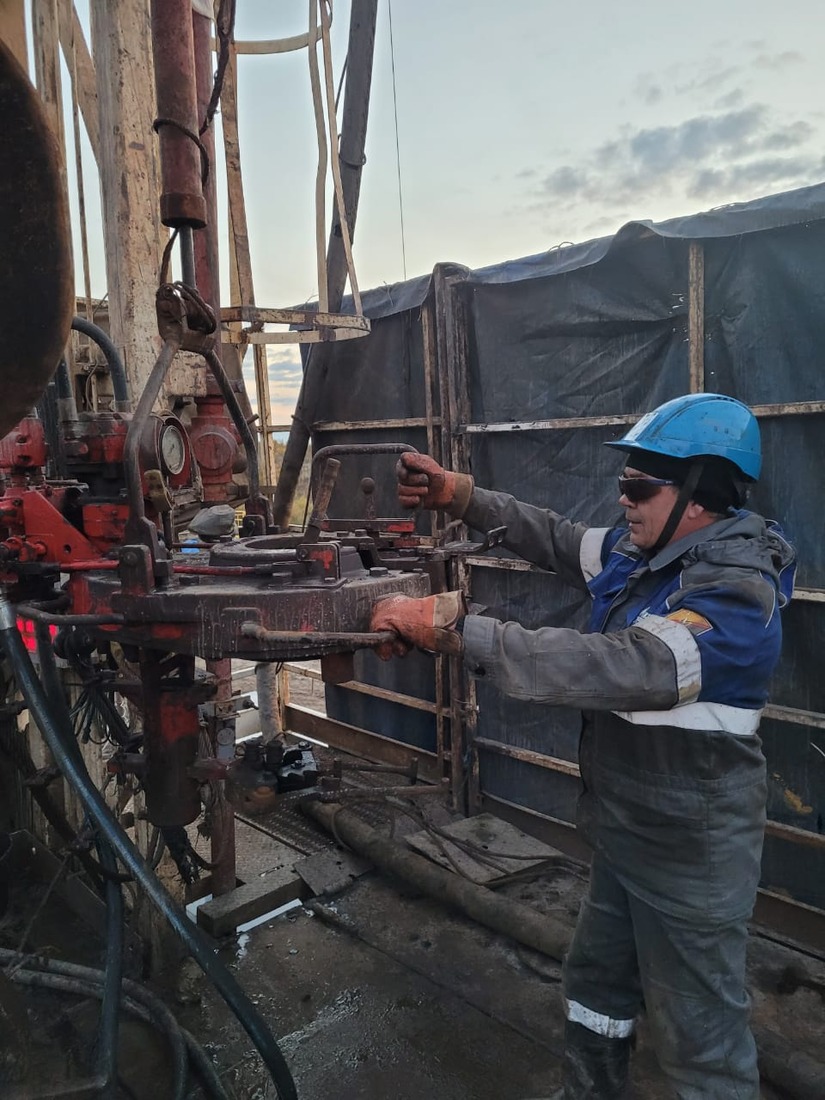

В процессе передислокации бригады было принято решение о том, что в первую очередь ремонтные работы начнутся на скважине № 6 Тевризского газоконденсатного месторождения. К работам специалисты Оренбургского УИРС приступили в начале августа. Бригада капитального ремонта выполнила работы по глушению скважины, монтажу оборудования, подъему лифтовых НКТ.

Жители Тевризского большие надежды возлагают  на успешную работу специалистов ООО «Газпром подземремонт Уренгой»

Жители Тевризского большие надежды возлагают на успешную работу специалистов ООО «Газпром подземремонт Уренгой»


Следующий этап в работе специалистов из Оренбурга — ремонт скважины № 5 Тевризского месторождения, который ориентировочно продлится около полутора месяцев.

Служба по связям с общественностью ООО «Газпром подземремонт Уренгой»
